Verifica adempimenti

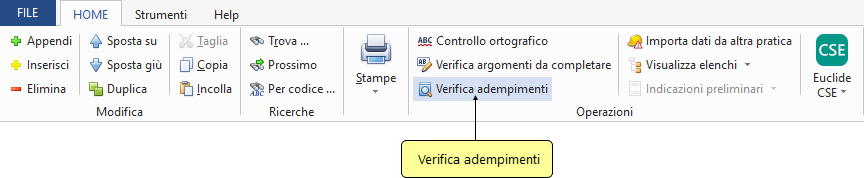

Il comando Verifica adempimenti, disponibile dal menu principale HOME, consente di controllare ed evidenziare la presenza di adempimenti obbligatori previsti dalla normativa.

La funzione consente di verificare se sono necessari i seguenti adempimenti:
- Invio della Notifica preliminare
- Redazione del DUVRI
- Redazione del Piano di Sicurezza e Coordinamento
- Redazione del Piano Operativo di Sicurezza
- Redazione del programma delle demolizioni
- Redazione del Piano di lavoro per la rimozione dell'amianto

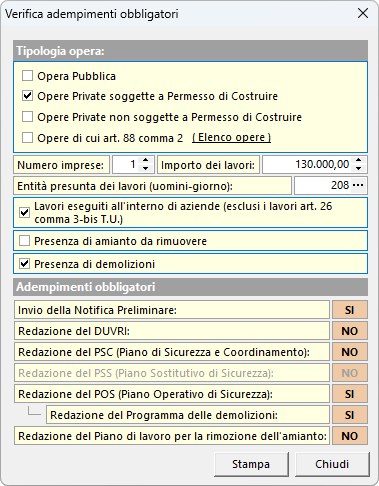

Per effettuare la verifica, il programma richiede alcuni dati fondamentali:
- la tipologia dell'opera
- il numero di imprese coinvolte nell'opera
- l'importo dei lavori
- l'entità presunta dei lavori
Per approfondire

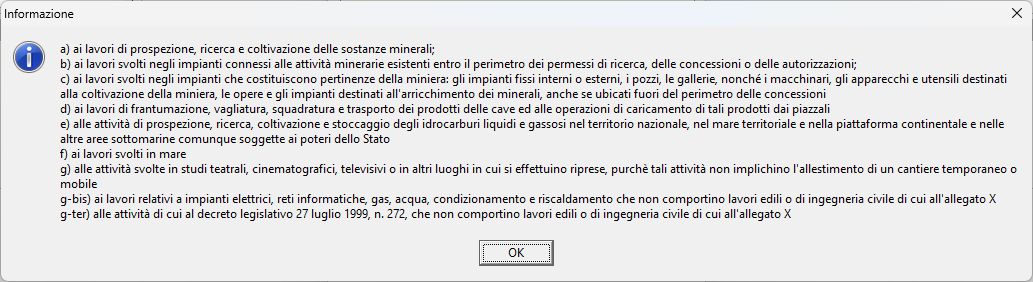

Cliccando sul pulsante Elenco opere, si aprirà una finestra di dialogo che mostra l'elenco delle opere indicate all'art. 88, comma 2 del D. Lgs. 81/2008.

Entità presunta
L'entità presunta può essere inserita manualmente oppure calcolata dal programma. Il pulsante con l'icona dei tre puntini, situato accanto al campo Entità presunta dei lavori (uomini-giorno), consente di accedere alla schermata per il calcolo dettagliato degli uomini-giorno.

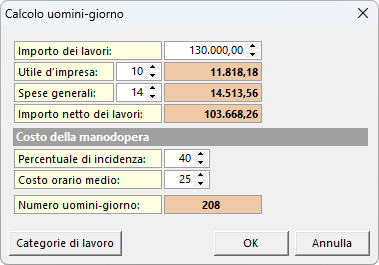

Per il calcolo automatico occorre specificare:
- importo dei lavori
- percentuale di utile d'impresa
- percentuale di spese generali
- percentuale di incidenza della manodopera
- costo orario medio della manodopera

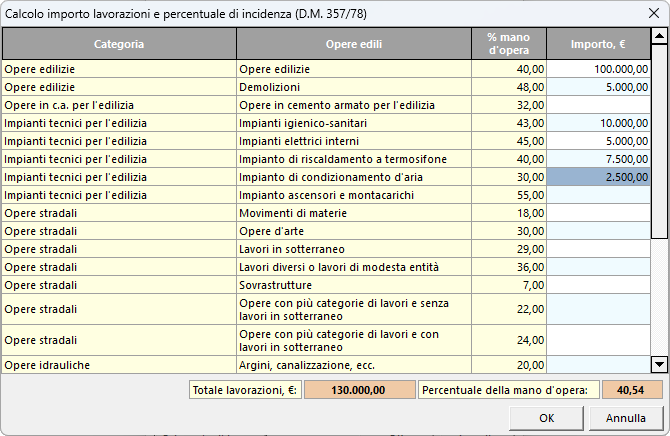

Il pulsante Categorie di lavoro, permette di calcolare la percentuale di incidenza della mano d'opera inserendo gli importi delle singole categorie di lavori secondo la tabella prevista dal D.M. 357/78.

Esempio di calcolo
Di seguito viene illustrato come il software calcola l'entità presunta del cantiere, utilizzando i dati inseriti come mostrato nelle immagini.
| Importo dei lavori | € 130.000,00 |
|---|---|
| Utile d'impresa | 10% |
| Spese generali | 14% |
| Incidenza manodopera | 40% |
| Costo orario manodopera | € 25,00 |
L'importo netto dei lavori è calcolato come segue:
Importo dei lavori: € 130.000,00 -
Utile d'impresa (10%): € 11.818,18 -
Spese generali (14%): € 14.513,56 =
____________
Importo netto dei lavori: € 103.668,26Applicando la percentuale di manodopera all'importo netto dei lavori, si ha:
Importo della manodopera = 40% di € 103.668,26 = € 41.467,30Dividendo l'importo totale della manodopera per il costo orario medio otteniamo il numero complessivo di ore necessarie a completare l'opera.
Numero totale ore = € 41.467,30 / € 25,00 = 1.659Infine, dividendo il numero totale di ore per otto (e arrotondando per eccesso), otteniamo il numero di giornate lavorative necessarie.

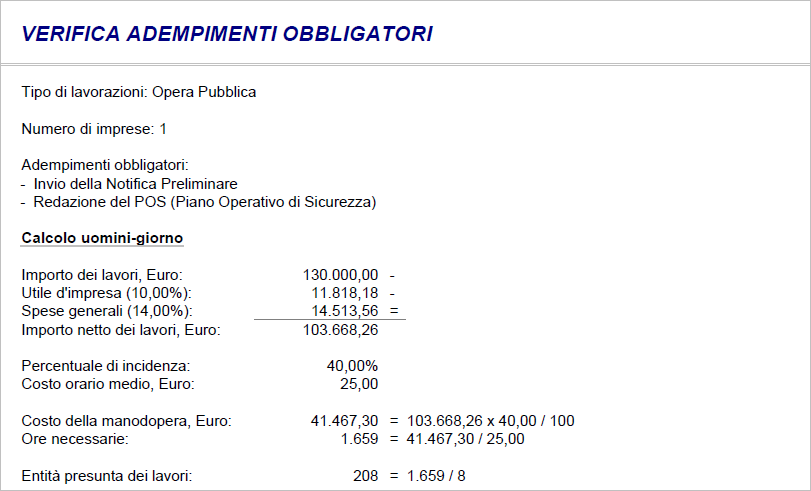

Giorni necessari = 1.659 / 8 = 208Il calcolo può essere stampato direttamente tramite il pulsante Stampa.

È possibile includere la stampa del calcolo all'interno del PSC inserendo la variabile $ENTITAPRESUNTA$ nell'indice degli argomenti.
