Creazione guidata

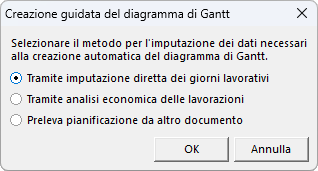

La prima volta che si accede alla pagina Pianificazione dei lavori, Euclide Sicurezza Cantieri permette di avviare la creazione guidata del Gantt, attraverso tre metodologie:
- Imputazione diretta dei giorni lavorativi
- Analisi economica delle lavorazioni
- Prelevamento pianificazione da altro documento

La funzionalità selezionata potrà essere successivamente richiamata tramite l'apposita funzione presente nel pulsante OPERAZIONI.

Imputazione diretta

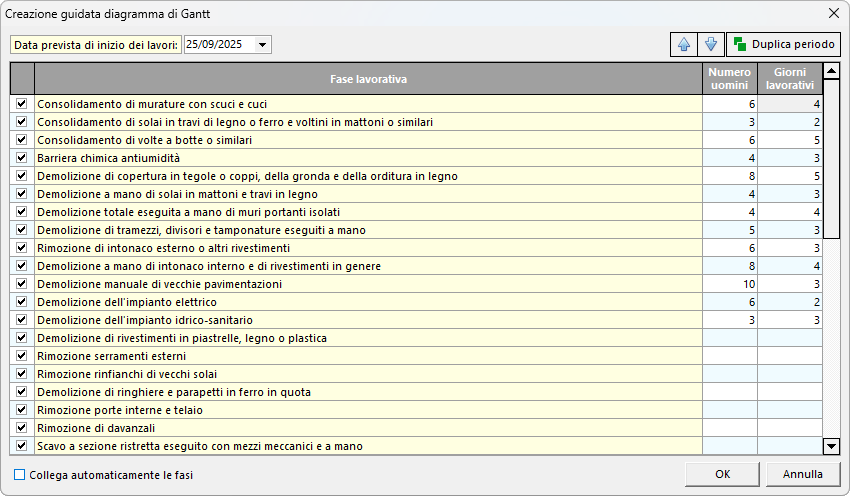

La seguente metodologia consente di inserire manualmente i giorni lavorativi necessari al completamento di ciascuna fase prevista. Le fasi vengono inserite consecutivamente e possono essere ordinate tramite i comandi sposta su e sposta giù.

Analisi economica

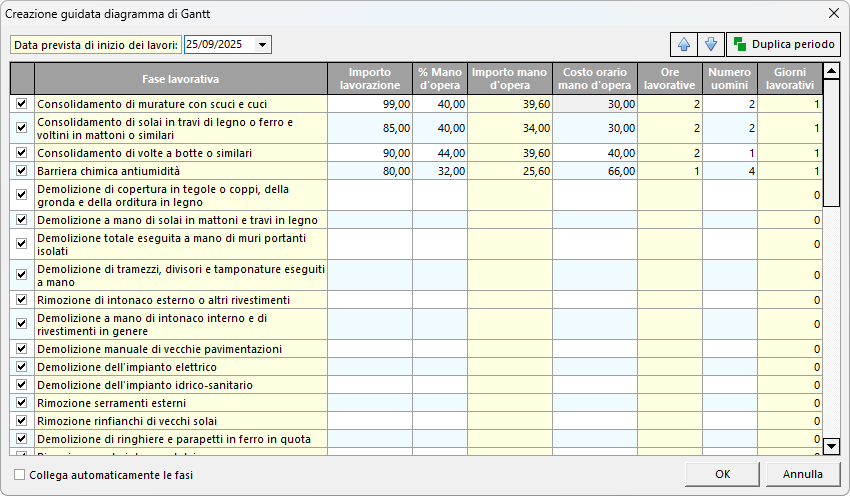

Questa metodologia consente di effettuare un'analisi economica dettagliata della fase lavorativa.
Inserendo l'importo complessivo della lavorazione e la percentuale di incidenza della manodopera (valore selezionabile anche da tabella tramite il pulsante con i tre puntini in prossimità del campo), il sistema calcola automaticamente l'importo della manodopera.
Successivamente, specificando il costo orario, vengono determinate le ore lavorate; infine, indicando il numero di uomini, si ottiene il calcolo dei giorni lavorativi necessari.

Prelevamento pianificazione da altro documento
Questa metodologia consente di importare la pianificazione dei lavori da un altro documento già memorizzato in archivio.
Per approfondire
Con entrambe le metodologie, le fasi vengono inserite nel diagramma in ordine di visualizzazione e ogni fase comincia al termine della precedente. È possibile modificare l'ordine delle fasi anche successivamente.
Comandi disponibili durante la creazione guidata
Sposta su / Sposta giù: cambia l'ordine delle fasiDuplica periodo: duplica la lavorazione selezionata creando un nuovo periodo (utile, ad esempio, per lavorazioni ripetute in zone diverse del cantiere, in periodi diversi)Collega automaticamente le fasi: flag che, se selezionato, consente di generare un diagramma di Gantt in cui tutte le fasi sono collegate in modo sequenziale: di conseguenza, spostando la prima fase di un certo numero di giorni, anche tutte le fasi successive verranno automaticamente aggiornate con lo stesso scostamento.
Per approfondire

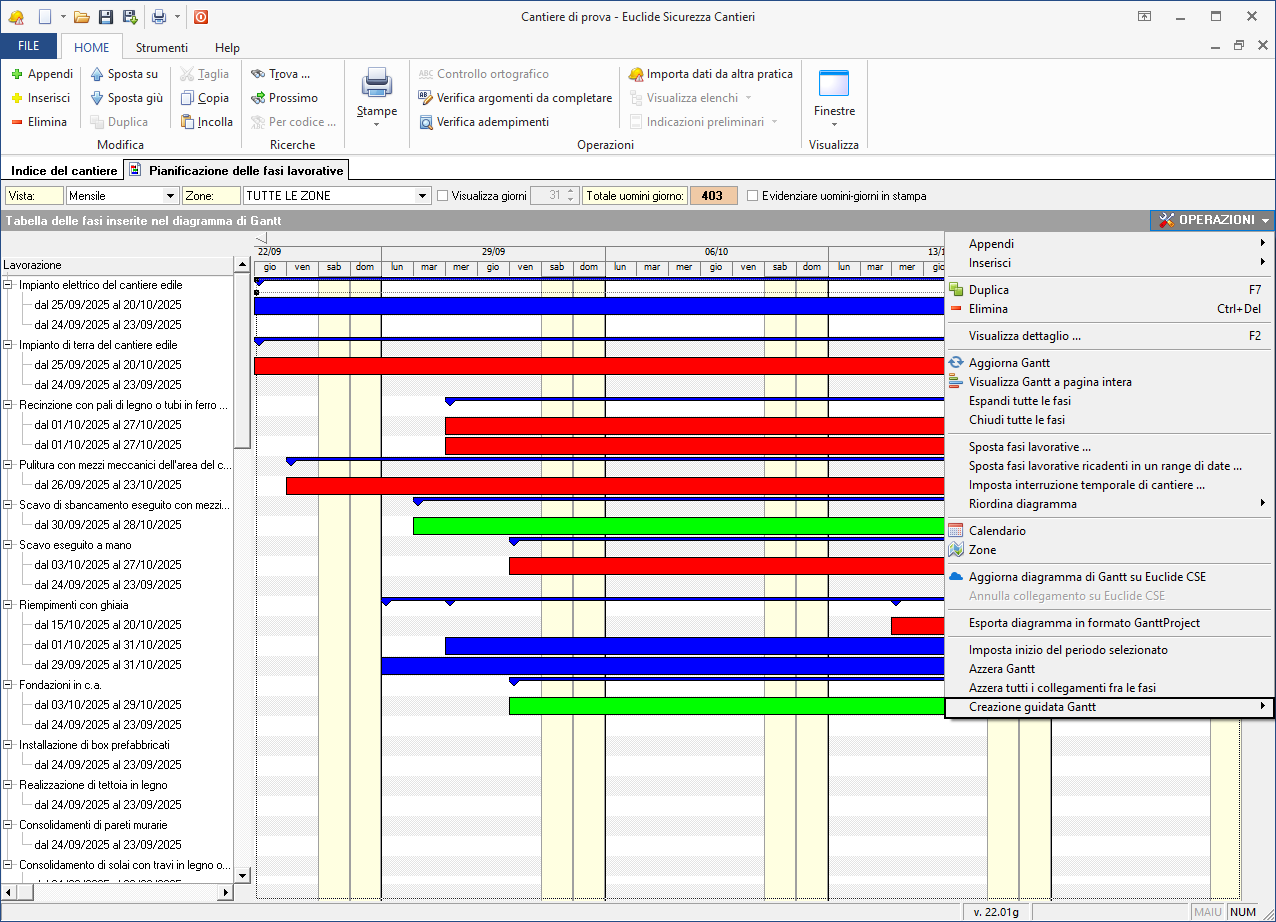

Dopo la creazione guidata, il diagramma di Gantt può essere ulteriormente modificato, integrato o personalizzato tramite le funzioni di gestione disponibili nella sezione Pianificazione dei lavori.
