Creazione guidata del cronoprogramma

La creazione guidata del cronoprogramma consente di impostare rapidamente il diagramma di Gantt. Viene proposta automaticamente al primo accesso alla sezione Cronoprogramma dei lavori oppure può essere avviata tramite il pulsante dedicato.

Sequenza operativa

1. Scelta del tipo di voci

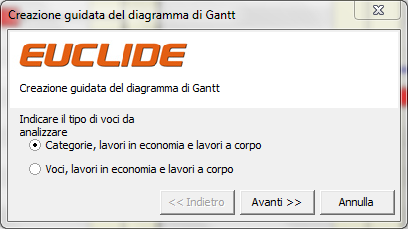

Viene richiesto di selezionare quali voci inserire nel diagramma:

  • Categorie, lavori in economia e lavori a corpo: consente di raggruppare le lavorazioni per categorie principali.
  • Voci, lavori in economia e lavori a corpo: consente di inserire direttamente le singole lavorazioni.

2. Selezione della metodologia

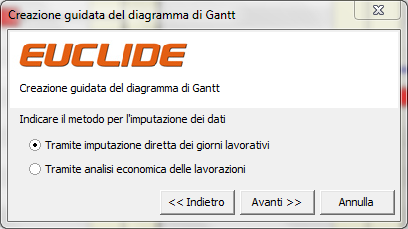

Si può scegliere tra due modalità di compilazione:

  • Imputazione diretta dei giorni lavorativi: permette di inserire manualmente i giorni necessari per ciascuna fase.
  • Analisi economica delle lavorazioni: calcola i giorni lavorativi a partire dai dati economici delle lavorazioni.

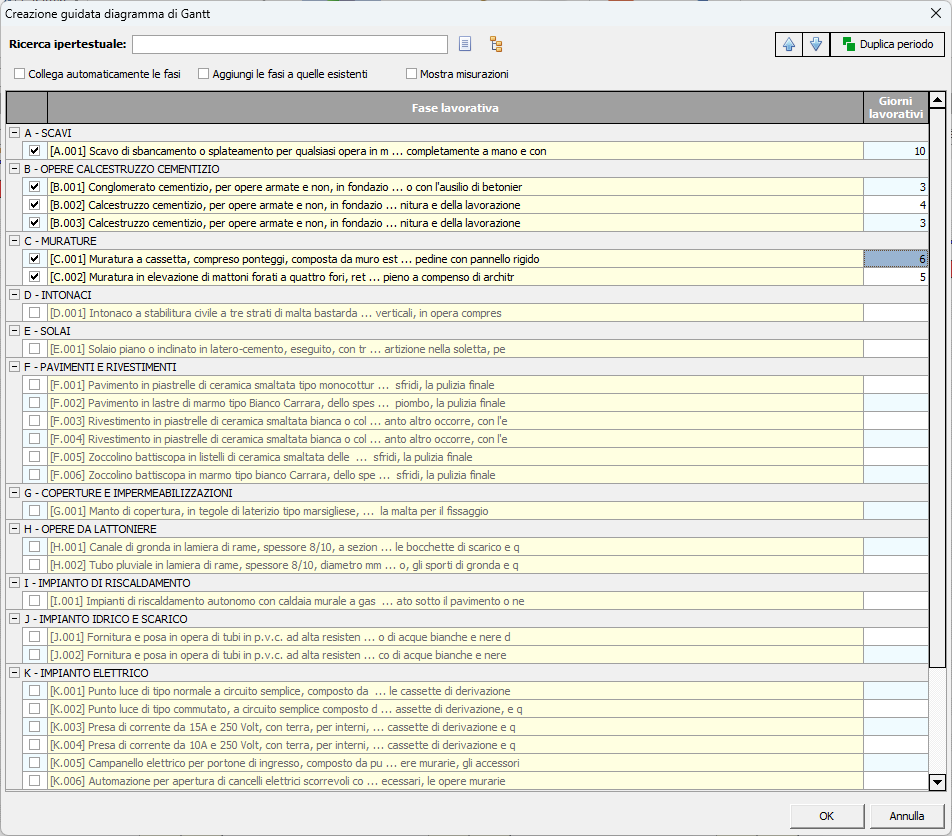

Imputazione diretta

Consente di inserire manualmente i giorni lavorativi necessari al completamento di ciascuna fase prevista. Le fasi vengono inserite consecutivamente e possono essere ordinate tramite i comandi sposta su e sposta giù.

Analisi economica

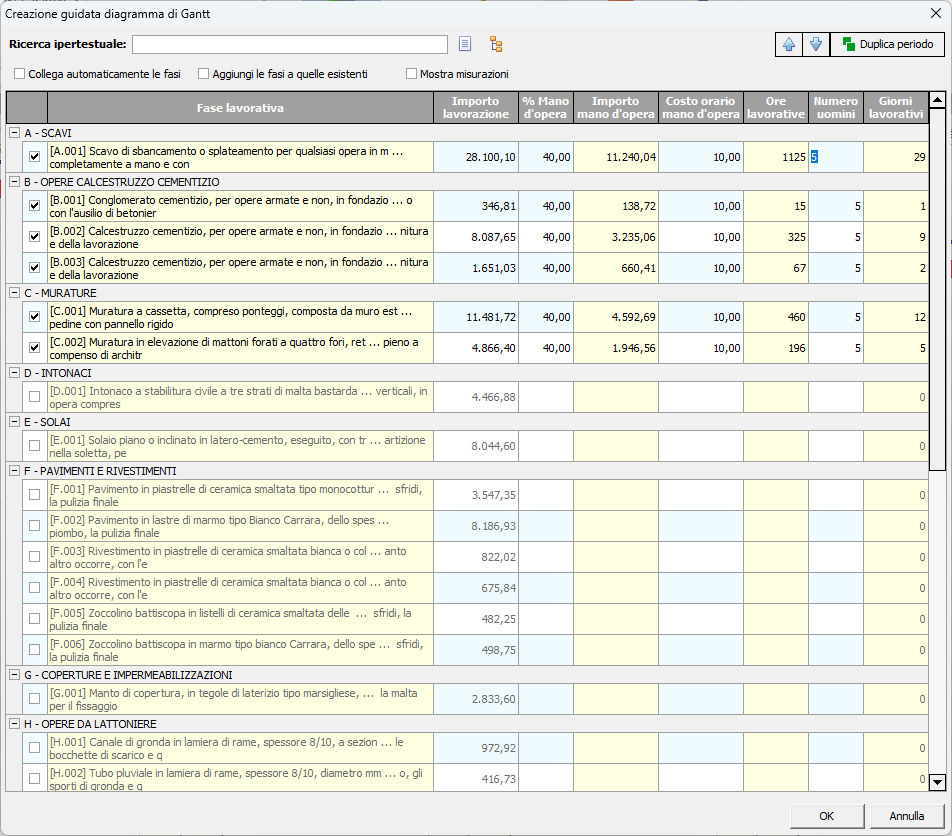

Consente di calcolare i giorni lavorativi necessari per ogni fase tramite:

  • Percentuale della manodopera applicata al costo della lavorazione (eventualmente ricavabile selezionando una della categorie di cui al D.M. 11 DICEMBRE 1978)
  • Calcolo delle ore necessarie tramite costo orario
  • Calcolo dei giorni lavorativi tramite il numero di addetti

NOTA

Con entrambe le metodologie, le fasi vengono inserite nel diagramma in ordine di visualizzazione e ogni fase comincia al termine della precedente. È possibile modificare l'ordine delle fasi anche successivamente.

Comandi disponibili durante la creazione guidata

  • Ricerca ipertestuale: "filtra" le voci sulla base del testo inserito, ricercandolo all'interno della descrizione
  • Descrizione estesa/breve: per selezionare la descrizione da inserire all'interno del diagramma di Gantt
  • Sposta su / Sposta giù: cambia l'ordine delle fasi
  • Duplica periodo: duplica la lavorazione selezionata creando un nuovo periodo (utile, ad esempio, per lavorazioni ripetute in zone diverse del cantiere, in periodi diversi)
  • Elimina periodo: rimuove la fase selezionata
  • Collega automaticamente le fasi: flag che, se selezionato, consente di generare un diagramma di Gantt in cui tutte le fasi sono collegate in modo sequenziale: di conseguenza, spostando la prima fase di un certo numero di giorni, anche tutte le fasi successive verranno automaticamente aggiornate con lo stesso scostamento.
  • Aggiungi le fasi a quelle esistenti: flag che, se selezionato, non elimina le fasi attualmente memorizzate nel diagramma
  • Mostra misurazioni: flag presente solo se si è selezionato Voci, lavori in economia e lavori a corpo come tipologia di voci. Attivando questa opzione è possibile inserire un periodo per ogni misurazione ricavandone automaticamente i giorni lavorativi.

Nel caso sia attiva la metodologia Analisi economica saranno disponibili, all'interno del menu contestuale associato al tasto destro del mouse, anche i comandi:

  • Imposta costo orario: inserisce il costo orario della manodopera per tutte le voci selezionate
  • Imposta numero uomini: inserisce il numero di uomini che compongono la squadra lavorativa per tutte le voci selezionate

INFO

Dopo la creazione guidata, il diagramma di Gantt può essere ulteriormente modificato, integrato o personalizzato tramite le funzioni di gestione disponibili nella sezione cronoprogramma.
